Türk mühendislik ve inşaat sektörünün uluslararası alandaki önemli şirketlerinden Yapı Merkezi, Etiyopya'da üstlendiği demiryolu projesi nedeniyle yaşadığı sözleşme uyuşmazlığında tahkim sürecini lehine sonuçlandırdı. Londra Uluslararası Tahkim Mahkemesi (LCIA), Ethiopian Railways Corporation (ERC) ile yaşanan anlaşmazlıkta karşılıklı alacakların mahsubunun ardından şirketin 307,6 milyon dolar net alacağı bulunduğuna karar verdi.
23 Eylül 2026 tarihinde verilen ve 2 Ekim'de taraflara tebliğ edilen karar, uzun süredir devam eden hukuki süreçte önemli bir aşamanın tamamlanmasını sağladı. Ancak hükmedilen tutarın henüz tahsil edilmediği, ödeme sürecine ilişkin çalışmaların devam ettiği bildirildi.
Londra'dan milyon dolarlık karar çıktı

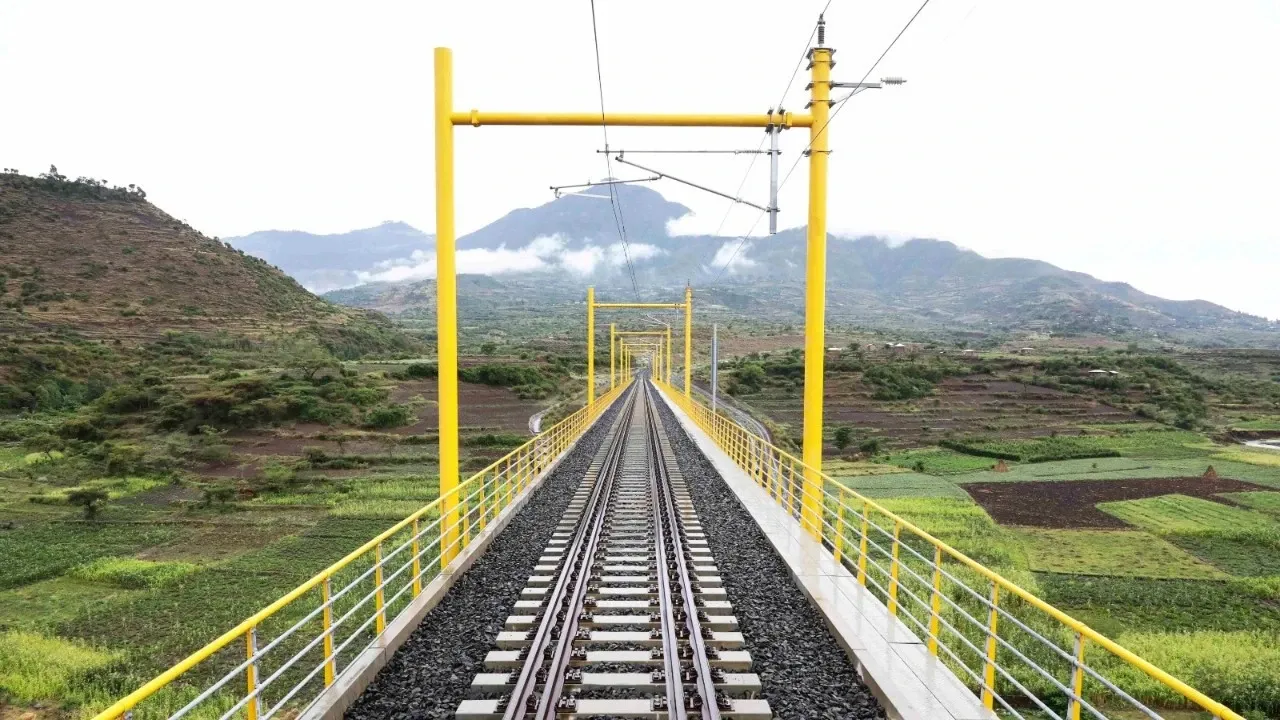

Yapı Merkezi'nin Etiyopya'daki Awash–Kombolcha–Hara Gebeya Demiryolu Projesi kapsamında yaşadığı anlaşmazlık, uluslararası tahkim yoluyla karara bağlandı.
Mahkeme, tarafların karşılıklı taleplerini değerlendirdikten sonra Yapı Merkezi lehine 307,6 milyon ABD doları net alacak belirledi. Karar kapsamında, 30 Haziran 2026 tarihinden itibaren net anaparaya yıllık yüzde 9 oranında basit faiz uygulanması da hükme bağlandı.
Faiz, söz konusu alacak tamamen ödeninceye kadar işlemeye devam edecek. Bu nedenle tahsilatın gecikmesi halinde şirketin talep edebileceği toplam tutar da artacak.
Anlaşmazlığın merkezinde demiryolu projesi var
Hukuki sürecin temelinde, Yapı Merkezi İnşaat ile Ethiopian Railways Corporation arasında yürütülen demiryolu projesinden kaynaklanan sözleşmesel uyuşmazlık bulunuyor.
Etiyopya'nın ulaşım altyapısını geliştirmeye yönelik projelerden biri olan Awash–Kombolcha–Hara Gebeya Demiryolu Projesi kapsamında ortaya çıkan anlaşmazlık, tarafların uluslararası tahkime başvurmasıyla hukuki boyuta taşındı.
Londra'daki tahkim sürecinde tarafların alacak talepleri ele alınırken nihai kararla birlikte Yapı Merkezi'nin hak kazandığı net tutar belirlendi.
Gözler şimdi 307,6 milyon doların tahsilatında
Tahkim kararının şirket lehine sonuçlanması, 307,6 milyon doların Yapı Merkezi hesaplarına aktarıldığı anlamına gelmiyor.
Şirket, hükmedilen alacağın tahsili için gerekli hukuki ve ticari girişimlerini sürdürüyor. Ödemenin hangi tarihte ve hangi koşullarda gerçekleşeceği ise henüz netleşmedi.
Bu süreç, şirketin finansal görünümü açısından da önem taşıyor. Alacağın fiilen tahsil edilmesi, Yapı Merkezi'nin nakit akışı üzerinde doğrudan etkili olabilecek. Ancak ödeme gerçekleşmeden söz konusu tutarın tahsil edilmiş nakit gelir olarak değerlendirilmesi mümkün değil.
Yapı Merkezi Afrika'dan vazgeçmiyor
Tahkim kararının ardından Yapı Merkezi Holding CEO'su Veli Tan Kirtiş, şirketin uluslararası projelerde sözleşme disiplinine ve sözleşmeden doğan hakların korunmasına önem verdiğini belirtti.
Kirtiş, hükmedilen alacağın tahsil edilmesine yönelik sürecin hukuki çerçevede ve yapıcı bir yaklaşımla takip edileceğini ifade etti.
Şirketin Etiyopya ve Afrika'daki faaliyetlerine ilişkin yaklaşımında ise değişiklik bulunmuyor. 60 yılı aşkın mühendislik ve yapım deneyimine sahip Yapı Merkezi, özellikle demiryolu yatırımları başta olmak üzere Afrika'nın ulaşım altyapısının geliştirilmesine katkı sunmayı ve uzun vadeli iş birliklerini sürdürmeyi hedefliyor.
Faiz işlemeye devam edecek
Tahkim kararında belirlenen yıllık yüzde 9 basit faiz, alacağın tamamen ödenmesine kadar uygulanacak. Böylece 307,6 milyon dolarlık net anaparanın yanında faiz yükümlülüğü de tahsilat sürecinin önemli unsurlarından biri olacak.
Yapı Merkezi açısından bundan sonraki aşamada kararın uygulanması ve ödemenin gerçekleştirilmesi öne çıkıyor. Tahsilatın zamanlaması, şirketin finansal tablolarına yansıyacak etkinin büyüklüğünü ve dönemini belirleyecek.
